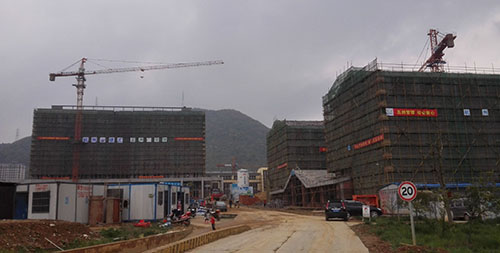

一、现场工程进度
(一)土建施工进度
1、1#给宿舍楼7-13轴卫生间给排水施工,安装施工。
2、2#宿舍楼卫生间防水施工,安装施工,架空层地坪施工。
3、3#宿舍楼卫生间闭水试验基本完成,安装施工。
4、食堂室内油漆施工中。
5、行政楼外粉施工(抗裂砂浆),安装施工,室内油漆施工,屋面防水施工。
6、1#教学楼屋面瓦施工完成,外粉施工完成,内粉施工基本完成。
7、2#教学楼屋面瓦施工,外粉施工。
8、报告厅基础回填完成,砌体施工中。
9、1#实训楼4层木工材料清理,构造柱,圈梁支模。
10、2#实训楼4层砌体施工。
11、看台砌体施工。
12、田径场水沟砌体施工中。
(二)室外附属施工进度
1、0+040-0+100左侧河道挡墙部分土方完成。
2、1号桥右侧桥台完成三分之二。
3、2号桥左侧桥台台身完成50%。
4、3号桥左、右侧桥台部分完成。
5、行政楼前后土方部分完成。
6、河道箱涵施工完成80%。
二、招标审计及其他工作进展
1、完成高低压配电工程招标工作,并进行了相关图纸会审。
2、确定电梯土建、安装技术参数,已安排生产。
3、组织签订永久用水水表施工合同并组织水表安装施工。
4、完成食堂中央空调、后厨设备财政评审。
5、无负压水设备采购开标完成,合同初拟。
6、安排二期工程图纸调整,同步图审中。
7、天然气设计图纸已完成,正在进行预算清单制作。
8、二次装修施工招标文件拟定。
9、完成二次装修设计和清单算量工作。
10、二期工程的预算单位开标完成,合同初拟。
11、二期工程跟踪审计与结算审计市场询价,并做好公开招投标的准备。
12、成品门采购招标文件拟定,并进行市场询价与沟通。
13、迁扩建工程招标领导小组审议通过了二次装修施工标、无氟压给水设备标、二期工程清单算量单位标、测绘单位标、成品门采购标、二期图审单位标、后山清表单位标、自来水安装施工单位标等招标文件和招标形式。
